服务电话

新闻中心

建广律师

快速联系

留言反馈
  • 地址:大理经济开发区满江红山路北段
  • 邮箱:dlclwl@163.com
  • 公司总部办公电话:0872-2487036
  • 公司总部业务电话:0872-2487176

开局决战,起跑加速!22个高速公路建设项目全面复工复产!

来源:大理沧龙物流有限公司   发布人:admin   发布时间:2023年2月22日   点击:612次
字号:T|T

开局就是决战

起跑就要加速

云南交投集团各建设项目

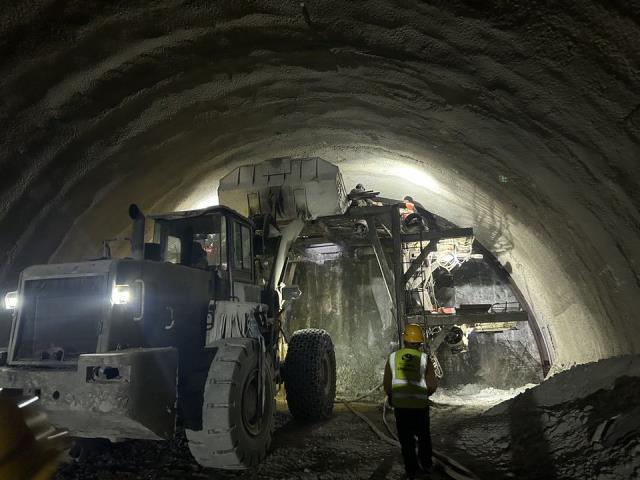

现场机械设备轰鸣

工人忙碌 施工正酣

一派热火朝天的繁忙复工景象

22个项目全面复工复产

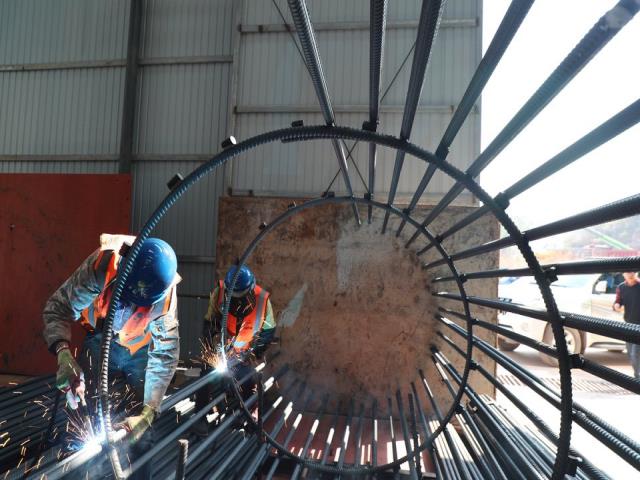

春节收假后,投资公司迅速进入全员"冲刺"状态,立即安排部署加快推进高速公路建设项目复工复产工作,针对各项目实际分类定向、挂图作战、压茬推进。

各在建项目充分利用施工黄金季节,加大协调复工复产盯办力度,以清单化管理推进项目建设管理工作,多个项目取得实质性进展。目前,楚大、宾南、大南、临双、临清、云临、宁永、勐绿(交投段)、瑞孟、宣会、会巧、师丘、海惠连、碧双、勐关、瑞弄、永昌(大理段)、姚南、牟元、小功、勐打、隆营等22个高速公路建设项目已全面实现复工复产,开工点数量达401个,已达到节前正常施工规模。

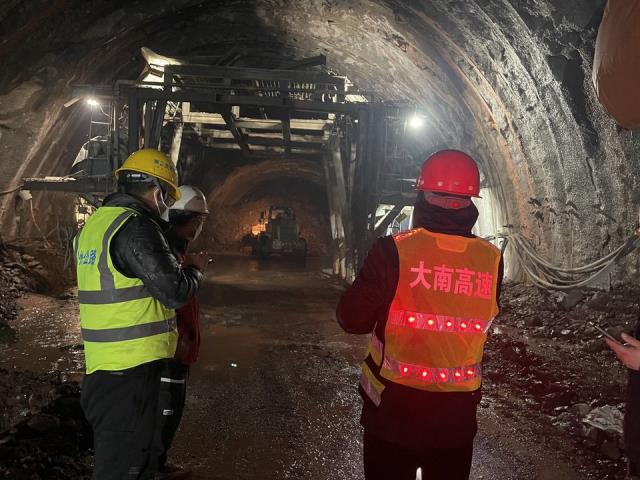

大理至南涧高速公路

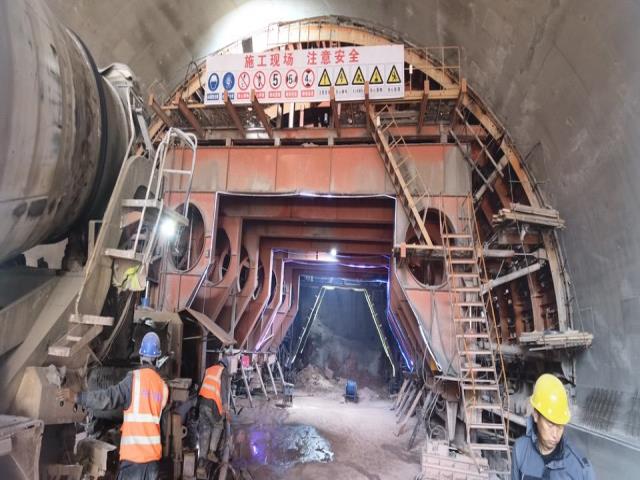

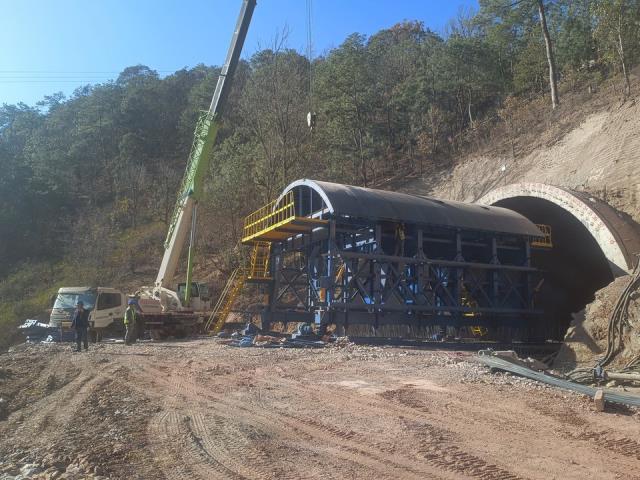

大南高速公路土建工程、路基防护、桥梁工程已基本完成,控制性工程白塔村隧道大年初三即复工复产,累计完成86.4%,剩余1474.4米,福星村特长隧道于1月29日正式复工,累计完成83.7%,剩余1767.7米,目前正常掘进中。

临沧至清水河高速公路

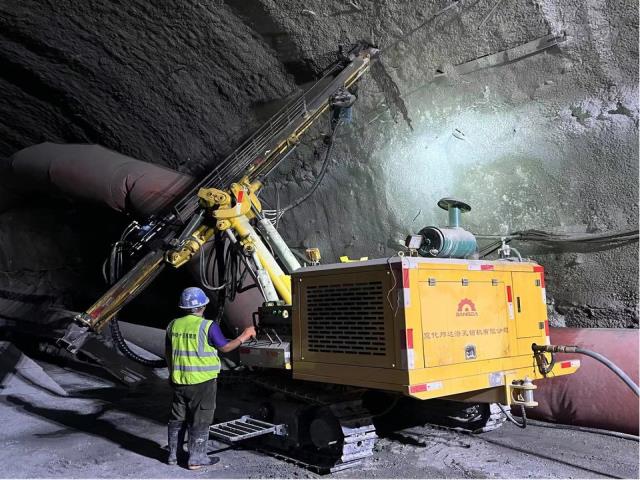

临清高速公路项目王家寨隧道进口、竖井、出口和一总包房建均实现复工复产,进口端累计掘进2592.5米,出口端累计掘进11746.4米,竖井累计掘进152.1米,目前左幅剩余888.2米,右幅剩余822.9米,竖井剩余163.9米。

宾川至南涧高速公路

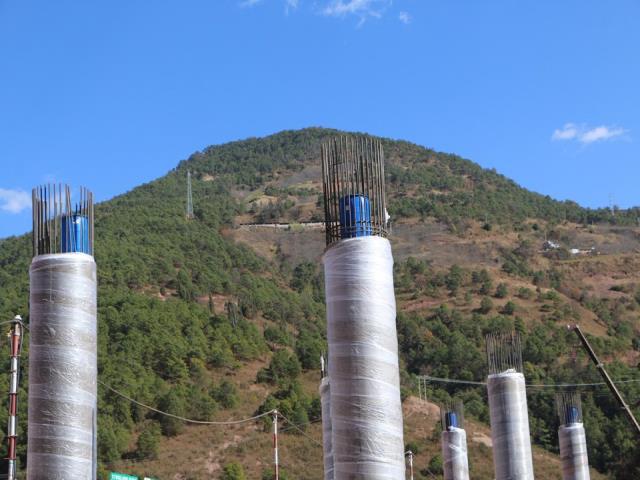

宾南高速公路项目路基工程、桥梁工程、隧道工程均已完成,部分路面工程及茨坪立交转体桥附属工程正在施工。

云县至临沧高速公路

云临高速公路已复工复产,大亮山隧道隧道正洞累计完成开挖支护12937米,完成比例63.3%,剩余7493米。

会泽至巧家高速公路

会巧高速公路项目累计完成隧道单幅掘进25.12公里、桥梁桩基864颗、路基挖方完成49.64万方、路基填方32.56万方。

临沧至双江高速公路

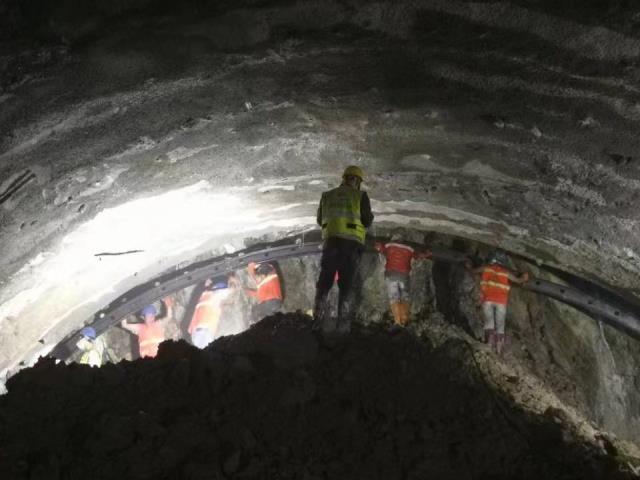

临双高速公路项目天生桥隧道到位施工人员349人,正加速掘进。截至2月15日,左幅剩余341.8米、右幅剩余428.2米,力争4月底贯通。

姚安至南华高速公路

姚南高速公路项目38处施工点已全部复工复产,施工人员共计1281人。其中,重点工程訾家隧道、石星1号隧道、石星2号隧道、石星3号隧道、石星4号隧道、白石地大桥、米树拉大桥、摆衣大桥等均已全面开工建设。

牟定至元谋高速公路

牟元高速公路项目施工点11处已全部复工复产,到位施工人员504人。其中,妥安隧道、黑井隧道出口、大香树隧道、羊旧隧道进口、羊旧龙川江大桥、庆乐河大桥、大石头箐隧道出口等均已全面开工建设。

勐远至关累、勐醒至江城至绿春高速公路

勐关、勐绿高速公路(交投段)目前已复工路基工程24处、桥梁工程31处、隧道工程8处,施工人员到位2561人,吹响了2023年奋进的号角。

交投丽江公司

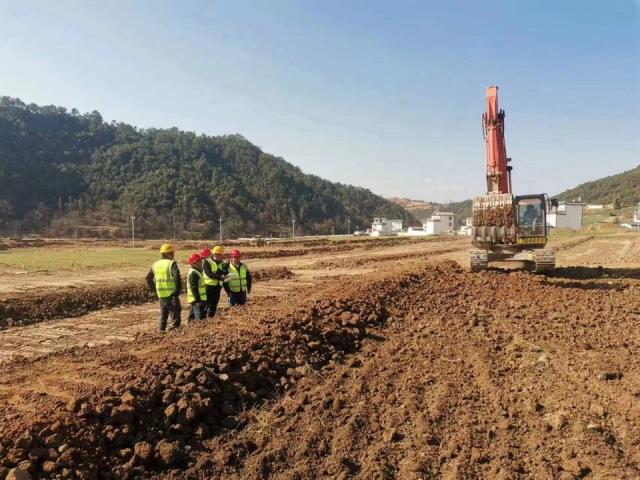

交投丽江公司丽江市古城区大研街道文智社区国土地整治(提质改造)等7个项目实现复工复产,到位施工人员298人、施工设备155台。

确保17个项目实现全面开工

2023年是落实"十四五"发展规划的关键之年,投资任务更重、项目覆盖面更广,须做到心中有数、靶向明确。为确保新建项目全面开工,复工复产各要素得到有效保障,各项目公司以问题导向攻克堵点卡点,把初步设计、施工图设计等制约项目推进的要件报批工作作为第一要务来抓,项目负责人亲自部署、亲自协调、倒排工期、打通堵点。

保障复工复产各要素,项目公司掀起施工高潮。

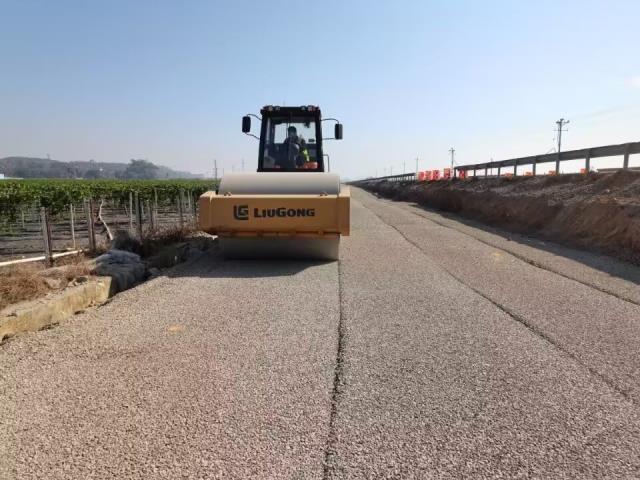

项目第一责任人动员一线工人尽快返岗,加大各类施工作业机械投入力度,对接各类主材、地材的采购计划,做到人员、机械、材料相互匹配,避免出现窝工待料现象。保障土地要素,积极推进各项土地手续报批工作,尽早提供土地,扩大施工工作面。增强设计管理,提高与设计单位沟通效率和效果,及时对各参建单位进行设计交底,同时做到对设计变更快速响应,从设计层面促进项目复工复产。

针对报批存在的问题和困难,投资公司与各项目公司专题研究加快推进项目用地报批进度。

一方面,树立纪法意识,充分认识依法依规推进项目建设的重要性,加强政策学习,树立新理念,摒弃"老经验",依法依规开展相关工作。另一方面,项目公司、施工单位、报件第三方技术服务单位拧成一股绳,抓好项目进度管理,做好协调服务和资金保障工作,优先抓好施工图设计,尽早确定用地范围线,统筹做好项目建设用地的报批工作,确保海惠连等17个项目年内实现全面开工。

"五个一"贯穿复工全过程

"铆足劲、赶进度、保安全、抓生产"。复工复产以来,投资公司采取"五个一"系列措施,严格管控,在复工复产前、中、后三个阶段,一体推进落实集团公司构建"大安全"格局要求,进一步树牢安全发展理念,扛牢安全生产政治责任,以"时时放心不下"的责任感,扎实做好安全生产各项工作。

孟连至勐海高速公路

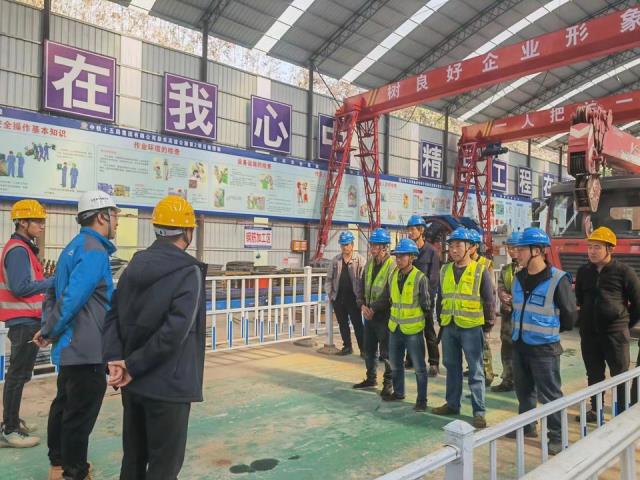

组织多依树隧道、果弄山隧道等一线工作人员开展节后复工安全教育培训及技术交底,逐点、逐个、逐段进行全面自检自查、核查,按下复工复产"提速键"。

交投丽江公司

重点抓实交通安全、机械伤害、触电事故的预防及森林防火和消防安全管理,全力抓好节后土地整治项目复工复产工作,做到"安全一项、复工一项"。

临沧至双江高速公路

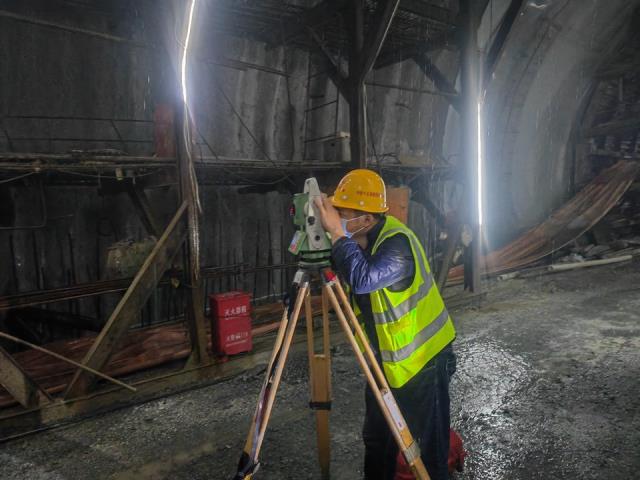

天生桥隧道出口、天生桥隧道进口、六冶承建段3号梁场及东来1号、2号大桥施工点,积极开展自检自查和监理单位排查核查后,先后复工,同时成立攻坚小组保质保量加快推进项目进度。

云县至临沧高速公路

严格执行复工复产安全检查、验收程序,对从业人员开展全覆盖有针对性的复工复产安全教育培训,确保人到岗、心到位,确保关键岗位人员、设备设施等满足安全生产要求,对存在安全隐患、不具备安全生产条件的,坚决不予复工复产。

永平至昌宁高速公路

项目公司要求各施工单位编制复工复产总计划及主要机械设备、主要材料进出场计划,广泛联系材料供货单位,确保货源充足。

下一步,投资公司还将充分利用"安全管理人员巡查工作平台",结合行业风险、安全生产事故警示教育案例等加强识别安全风险管控,强化安全生产管理,扎实推进项目生产建设。

开局就是决战!
起跑就要加速!

开创美好生活新通道

我们不懈奋斗!

供稿 | 投资公司
